新闻资讯 您当前所在位置:钢板桩 > 新闻资讯 > HUC组合型钢板桩施工工法在深基坑支护中的应用可靠吗?

HUC组合型钢板桩施工工法在深基坑支护中的应用可靠吗?
编辑:武汉昊雅同创钢板桩    发布时间:2019-07-26

    HUC组合型钢板桩是一种新型的深基坑支护施工工法,HUC组合型钢板桩工法在拉森钢板桩、SMW工法桩、地下连续墙、钻孔灌注桩的基础上加以改进,完美的解决了在深基坑支护中的关于其他工法支护深度有限、施工成本较高、施工进度等问题。下面我们和昊雅同创的工程师一起来分析一下HUC组合型钢板桩施工工法

HUC组合型钢板桩施工工法

一、HUC 组合型板桩施工工法技术要点
     1 、施工流程
    场地平整 - 导向架就位 - H型钢板桩施打 - U型钢板桩施打 - H型钢桩和U型钢板桩调整至设计标高,下一组HUC组合型钢板桩施工(至基坑一圈施工完) - 基坑开挖(钢围檩、钢支撑架设安装.预加轴力) - 基础施工 - 结构施工 - 墙后回填 - 拔钢板桩。

    2、导向架就位
    吊车在安放导向架过程中保持平衡,安放后找平固定好,确保稳定。在HUC组合型钢板桩施工中,导向架的使用会提高打桩精度,确保在施工中H型钢的垂直度,保证钢板桩的顺利插人。

   3、H型钢和U型钢板桩施打设备
    a、导向设备
    钢板桩桩施打时,如要使它与设计的位置一致,则必须在施工地点按设计位置设置导向设备,钢板桩导向架我们设计的专利设备。根据钢板桩导向架施打钢板桩,待钢板桩打至此处时再将其撤去。一段钢板桩打好后,将钢板桩导向架移至下一位置继续使用。导向架受力分析,其受力主要来自于,一是自身形成一个整体。以便在吊起来时,能够承受自身重址的力。二是打桩时,站在架子上的施工人员的荷载。三是临时放置的一些重物。四是打桩时,桩依靠导向架所产生的力。
    b 、打桩设备
    现在有很多设备可以施打钢板桩,拼装的打桩架,再加上各种桩锤:万能打桩架;起重机在悬臂端配上导架;挖土机装上打桩设备;在水上打桩时一般用打桩船或起重船。打桩锤有汽锤,自落锤,振动锤等。
    c 、桩帽
    用汽锤或自落锤打钢板桩时,为了很好地保护钢板桩,防止它卷曲和变形,并使锤击能力均匀分布,必须在桩顶安一个桩帽。桩帽分为两种,一种是铆核或焊按,另一种是铸造的。铸造的桩帽比焊接或铆接的坚固曰桩帽里面应该放一些垫木,这些垫木具有弹性,可以保护桩顶,并且用旧了可以更换新的。

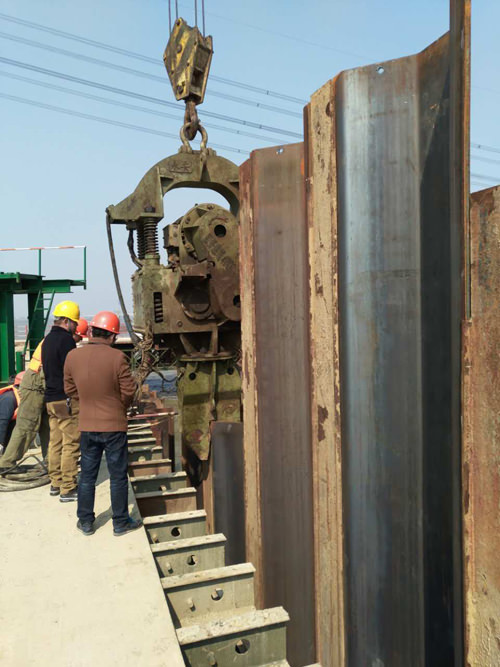

Huc组合型钢板桩施工

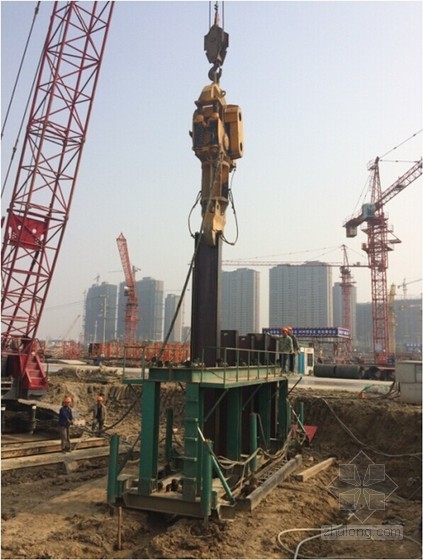

    4、HUC组合型钢板桩成桩过程
    先利用导向架用振动锤一次打人4-6根(根据开设导向桩的数量)H型钢,再移除导向架,用振动锤振动到设计标高后,开始插人U型钢板桩.依次类推,循环作业。

    5、HUC组合型钢板桩成桩主要技术要求
    a 、钢板桩通过导向架时要保持稳定,忌大幅晃动,下沉H型钢板桩桩时。先靠自重沉桩,当无法下沉时,利用振动锤夹紧顶部振动下沉,下沉速度不能过快,应保持在每分钟约2-3m ,在振动下沉过程中,注意动滑轮的变化。保持动滑轮面接触到 H型钢板桩桩,保持转动。
    b、当H型钢板桩施工完毕后,开始插人U型钢板桩,施工前,两侧的圆钢应切割成一个斜角,涂上黄油,减少与锁口的摩擦力,由于钢板桩加工和运输时,尺寸大小会变化,并非完全一致,所以施工前先测量钢板桩锁口间间距。对位时,U型钢板桩大于或小于H型钢板桩间距时.可用 12P 的铁锤进行敲击.尽量避免用葫芦拉H型钢板桩。 U型钢板桩两端对入锁口后应靠自身的重力做自由沉桩,吊机和指挥应注意配合。调整吊机方向,让其自由入土,入土后不再沉桩时,开始振动U型钢板桩,保持一定的速率下沉。未到标高露出超过一半长度在外就己很难打下时,应停止打钢板桩,将其拔出,更换再试,或打其他位置钢板桩,严禁强行打人。强行打入,不但影响下一钢板桩施工 ,也增加拔桩难度。
    c 、跟桩的控制
     在施工HUC组合型钢板桩时,U 型钢板桩和H型钢板桩一起下沉的情况较多,据经验.发生跟桩的原因一是H型钢板桩不垂直,与U型钢板桩产生摩擦力,带动钢板桩。原因二是H型钢板桩垂直度和U型钢板桩本身垂直度在打人时的控制,钢板桩底部未受较大阻力,未进人持力层。

    6 、HUC 组合型钢板桩拔桩
    钢板桩在基坑回填土结束后开始拔除。先用振动锤拔除U型钢板桩。再拔出H型钢板桩。拔出钢板桩,后及时将空隙用砂回填,如外侧地面有沉降,及时用跟踪注浆水泥浆充填。

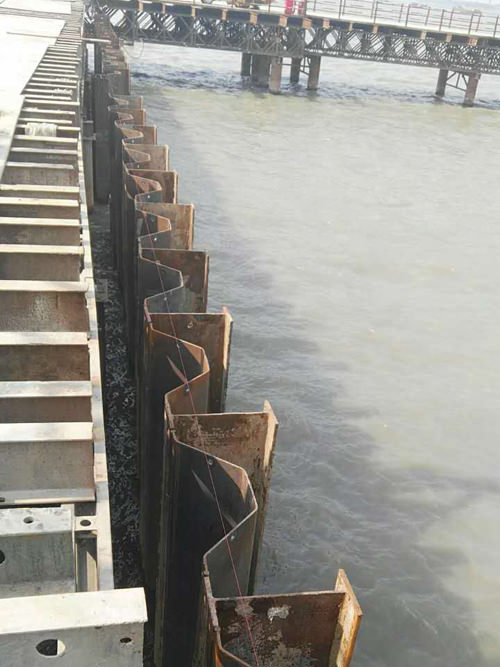

HUC组合型钢板桩

    二、HUC组合型钢板桩施工安全
    钢板桩施工安全控制为确保施了中的安全,在进行钢板桩围堰施工时,必须将安全了作放在首位,预防为主,在施工过程中应注意如下几点:
    1、对操作人员进行安全思想教育,提高操作人员安全意识,实行培训持证上岗制度,不经培训或无证者,不得进行上岗操作;
    2、建立好钢板桩安全管理制度,完善好安全管埋体制,编制好钢板桩安全施了应急方案;
    3、用吊车进行水平和垂直起吊时,对吊车起吊能力和吊起后是否稳定进行实侧,保证在起吊时安全可靠,防止发生意外安全事故;
    4、在钢板桩插打过程中,要设专人指挥,避免人多时乱指挥,出现意外安全事故;
    5、对所有滑轮和钢丝绳每天进行检查,特别是要注意滑轮的轴和钢丝绳摩损情况。危及安全的要及时维修、更换。
    6、在深槽区的基坑开挖中,采用钢板桩支护,可以保证两侧的稳定,避免引起沟槽两侧坍塌,有效地消除安全隐患。
    以上就是关于HUC组合型钢板桩施工工法在深基坑支护中的应用的详细介绍,如果您有这方面的需求可以联系我们,谢谢!武汉昊雅同创建设有限公司是一家集钢板桩施工,拉森钢板桩出租,打桩机租赁及销售于一体的专业化拉森钢板桩公司。公司拥有多支具有丰富施工经验的钢板桩施工队伍,可承接6 - 21米等拉森钢板桩,钢管桩打拔施工。公司现有拉森钢板桩打桩机6台,拉森钢板桩5000多吨,及市政管廊,高铁桥梁工程全套钢板桩施工设备。可根据客户的要求、施工对象特点和施工现场环境,选择最安全、最快速、最经济的施工方法。
相关阅读:打拔拉森钢板桩的机械设备有哪些?

转载文章内容,请保留文章版权,注明:转载来源于 [ 昊雅同创钢板桩 http://www.haoyatongchuang.com ]

  钢板桩
  钢管桩
  拉森钢板桩围堰


热门资讯
· 钢板桩支护出现钢板桩侧倾的应急处理方法有哪些?(图) 2023-05-21
· 钢板桩拔桩需要注意哪些问题?(图) 2023-04-17
· 钢板桩围堰的设计要求有哪些?(图) 2023-04-13
· 拉森钢板桩施工的环境需要注意什么? 2023-04-12
· 钢板桩打桩机施工的安全规定和注意事项有哪些? 2023-04-11
· 武汉PC工法桩在基坑围护工程中的应用观摩会在汉举行 2022-01-11
联系我们
钢板桩施工电话:13554517537
地 址:湖北省武汉市新洲区汪集街
邮 箱:25854140@QQ.COM
区 域:武汉、黄石、鄂州、黄冈、咸宁、荆州、仙桃、
天门、潜江、荆门、孝感、随州、襄阳、宜昌、十堰 …

  版权所有 © 2023 武汉昊雅同创建设有限公司 我们专注于钢板桩施工、拉森钢板桩出租、6米-21米钢板桩、钢管桩打拔. www.haoyatongchuang.com 网站地图 手机站
